4/7部分區域停電最新進展說明

緊急調配大型低壓發電機圖片
緊急調配大型低壓發電機
總務長臨時辦公室圖片
總務長臨時辦公室

共需處理9個人孔圖片
共需處理9個人孔

出動大型機具抽離電纜線圖片
出動大型機具抽離電纜線

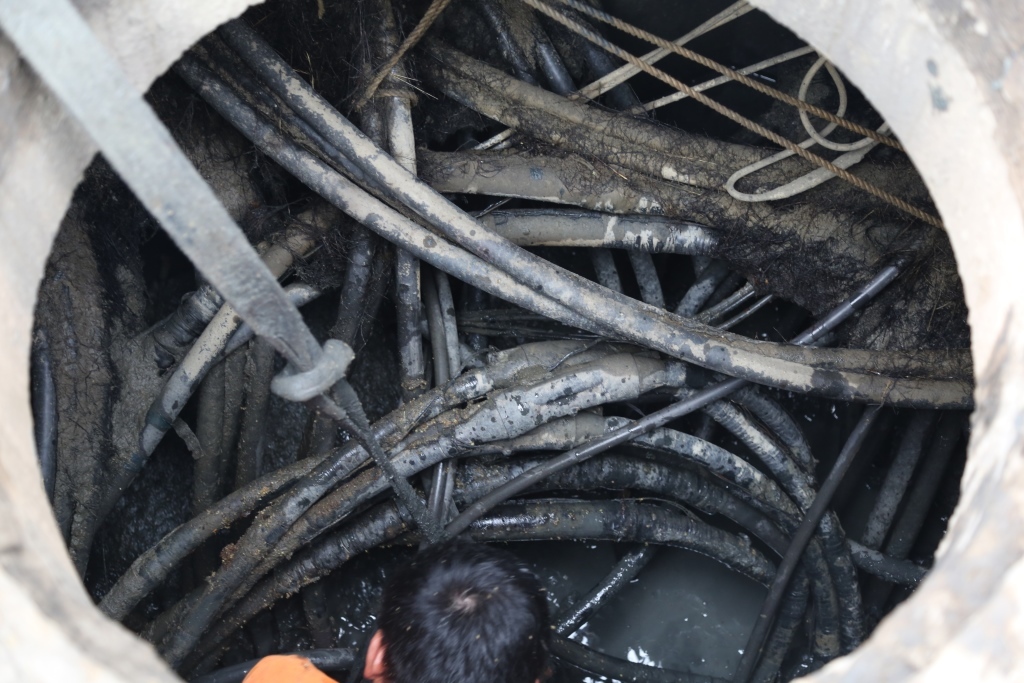

錯綜複雜高壓電纜圖片
錯綜複雜高壓電纜

現場工程圖片
現場工程

一一檢測並清除汙水淤泥圖片
一一檢測並清除汙水淤泥

交通管制圖片
交通管制

總務處及廠商共約35人現場待命圖片
總務處及廠商共約35人現場待命
【總務處提供】經過黃總務長、營繕組同仁及多家廠商共約35人共同努力下,學校於4/7早上順利緊急調配5台大型低壓(110V)發電機,以提供舊管院(已於中午12時左右完成接線供電)、社科院(已於下午15時左右完成接線供電)、西綜合大樓(已於下午16時左右完成接線供電)、新管院(預計可於下午17時左右完成接線供電)、圖資大樓(預計可於晚間19時左右完成接線供電)低壓用電;4/7至4/9晚上24:00至隔日07:00我們會將發電機關閉,以避免深夜發生危險。

另一方面,我們也順利透過機具將A水池至社科院之間約600米3根老舊(超過30年)電纜線從地底管道中抽離,並且同步清除汙水淤泥,預計4/8一整天將再緊急完成新的電纜線之鋪設,以及4/9一整天完成電纜與高壓供電系統之連接,測試後再送電,希望能在4/9下午以前完成社科院、管院、圖資大樓及海景餐廳等區域之用電。

施工過程中,常需考慮安全、檢測、機具運轉等因素,所以必然會有部分區域封鎖、車輛管制、分區送電(110V)、發電機噪音、訊息無法立即送出之狀況,請大家多多體諒,我們會盡最大努力以在三天內(4/9下班前)完成所有區域之供電!
